An- und Umbau Feuerwehrhaus Pfaffenhausen

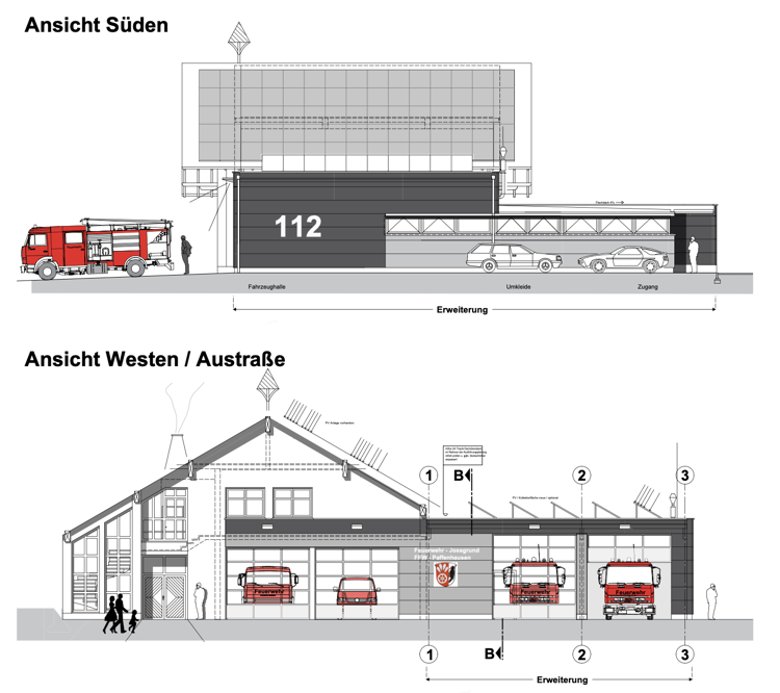

An- und Umbau des Feuerwehrhauses in Pfaffenhausen

Geschätzte Baukosten | 2.000.000,- EUR (vorher 1.600.000,- EUR) | |
Zuwendung des Landes | 163.900,- EUR | |
Finanzierung | Überwiegend kreditfinanziert | |
Geplanter Baubeginn | Ende Juli 2025 | |
Geplante Fertigstellung | Ende 2026 |
Schritte | Datum | ||
Beschluss im Gemeindevorstand zur Beauftragung für die Erstellung der Pläne und Unterlagen zur Einreichung des Fördermittelantrags | ✔ | 23.10.2023 | |
Beschluss in der Gemeindevertretung zur Beauftragung für die Erstellung der Pläne und Unterlagen zur Einreichung des Fördermittelantrags | ✔ | 13.11.2023 | |
Grundlagenermittlung & Vorplanung | ✔ | ||
Einreichung des Fördermittelantrags beim Land Hessen | ✔ | 12.12.2023 | |
Überreichung des Fördermittelbescheids vom Land Hessen | ✔ | 05.07.2024 | Förderbescheid für das Feuerwehrhaus Pfaffenhausen übergeben |
Entwurfsplanung | ✔ | ||
Genehmigungsplanung | ✔ | ||
Bauantrag stellen | ✔ | 18.12.2024 | |
Ausführungsplanung | ✔ | Mai bis Juli 2025 | |
Ausschreibung und Vergabe Erdbauarbeiten | ✔ | 02.06.2025 und 30.06.2025 | |
Ausschreibung und Vergabe Herstellung des Rüttelstopfbodens | ✔ | 07.04.2025 und 26.05.2025 | |
Ausschreibung und Vergabe des Rohbaus | Laufen... | ||
Beginn Erbauarbeiten | Ab 18.08.2025 | Dauer: Ca. Zwei Wochen | |
Beginn Herstellung des Rüttelstopfbodens | Ab 04.09.2025 | Dauer: Ca. eine Woche | |
Ausschreibung Zimmereiarbeiten | Laufen... | ||
Baubeginn Rohbau | Ab 15.09.2025 | ||
Bauende | |||
Einweihung |
